AI 甘特图生成器

描述阶段和先后依赖,拿一张带工期的甘特图。

点一个试试 —— 会直接带进生成器

适用场景 AI 甘特图生成器

用对话模式画甘特图 —— 谁要等谁是问出来的,不是猜出来的

把一串任务丢给 AI 甘特图生成器,它必须替你编两样任务清单里根本没有的东西:每根条子多长,谁要等谁。多数时候它会从今天起把所有任务首尾相接排成一条直线。对话模式只问后一件 —— 它决定整个项目要拉多长 —— 工期它自己填,填完把编出来的数字列给你看。下面是一次计费库迁移,开头那句话里一个日期都没有。

我们要把计费库从自建 MySQL 迁到托管 Postgres。要做的事:盘点表结构、开集群、写迁移脚本、跑一段双写、回填历史数据、切读流量、下线老机器。给我排一张甘特图。
反问
开 Postgres 集群这件事,要等表结构盘完才能开始,还是运维第一天就能动手?
第一天就动手,和盘点并行
盘点做完再开始
迁移脚本写完再开始

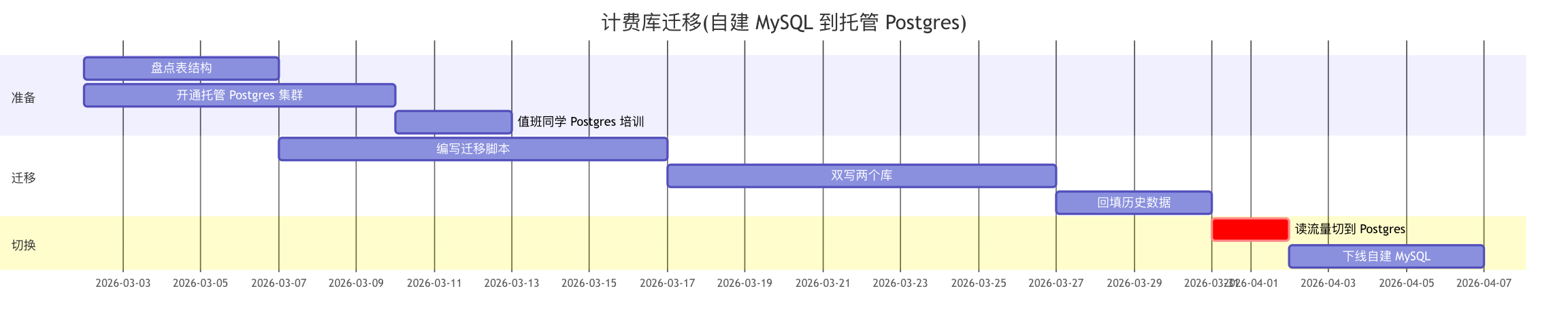

第一版草稿。那条并行分支直接来自你的回答;起始日期和下面每一项的工期都还是它填的 —— 它没有为了七个数字来问你七遍,而是画完列出来。
第一版草稿。那条并行分支直接来自你的回答;起始日期和下面每一项的工期都还是它填的 —— 它没有为了七个数字来问你七遍,而是画完列出来。
有几处你没提,我先按常见做法补上了
  • 起始日期定在 2026-03-02 —— 你没给日期,而图上每根条子都是从这天推出来的
  • 给每个任务都填了工期 —— 盘点 5 天、写脚本 10 天、双写 10 天
  • 按「准备 / 迁移 / 切换」分成了三个 section
  • 加了一项「值班同学 Postgres 培训」
  • 把切读流量标成了 crit,在图上更显眼
就这样删掉勾中的 1 项
已删掉培训那一项。准备阶段现在只剩盘点表结构和开集群,都是 2026-03-02 起。
改两处。双写要跑满三周,不是十天 —— 财务要求月结在两个库上各跑一遍才敢认。切读流量必须放周六,双写结束后的第一个周六。另外培训那项以后也别加回来了,上季度已经做过了。
反问
双写拉长到三周之后,回填是在这个窗口里面跑,还是等双写结束再跑?
回填从双写第一天就开始
双写结束之后再回填

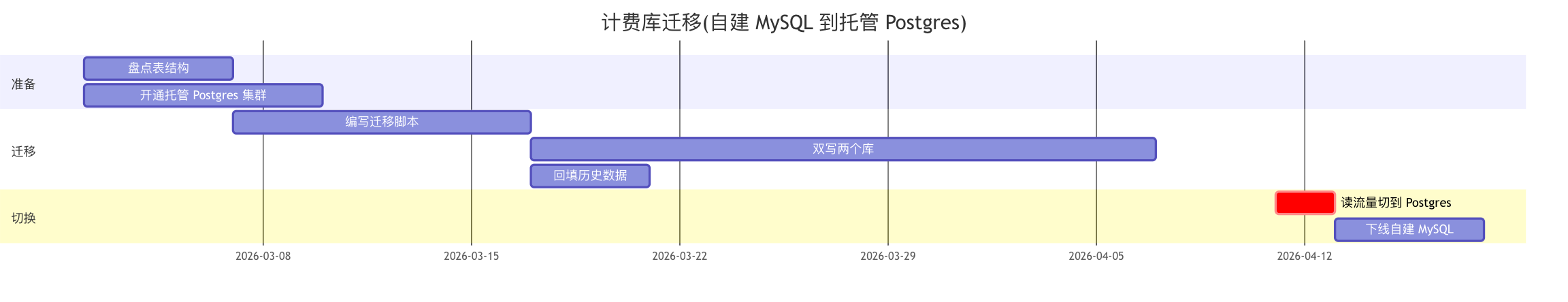

最终版。双写 2026-04-07 结束,切换落在 4 月 11 日周六,中间那四天是留出来的缓冲,不是没人发现的空档。
最终版。双写 2026-04-07 结束,切换落在 4 月 11 日周六,中间那四天是留出来的缓冲,不是没人发现的空档。

三个回答加一次修改,排出了一张有固定起始日、有并行分支、回填嵌在双写窗口内、切换钉在周末的甘特图。同样一份任务清单一次性丢过去,大概率换回从今天起首尾相接的八根条子 —— 看着像个计划,而这恰恰是这次迁移唯一跑不通的排法。

用这段对话开始 →打开对话模式,上面那句话已经替你填好了。

详细说明

甘特图回答三个问题:有哪几个阶段、它们在时间上怎么重叠、谁卡着谁。写研发排期文档(「MVP 十二周的计划长这样」)、给领导汇报「什么时候能好」、做提案时证明顺序已经想清楚了,都用它。

它有个明确的短板:撑不住动态更新。放在文档里的一张甘特图,现实一偏离计划就过期了。真拿甘特图管项目的团队用的是能跟任务状态自动同步的工具。这里画的甘特图是「最初的那份计划」—— 立项时的一个快照,不是日常追踪的工具。

Mermaid 的 gantt 支持日期格式、分组、工期、依赖(`after 任务id`)和里程碑。跟专业项目管理工具比它故意做得简单 —— 不分配人力,不高亮关键路径,不能拖着改日期。换来的是纯文本,可以跟代码一起进版本库。

自己试一下?

不知道怎么描述?

对话模式里 AI 会先问你两三个问题 —— 谁参与、发生什么、异常分支怎么走 —— 弄清楚了再动笔。

试试对话模式

想画得更规范?

教程里讲了常用符号、几种基本结构、九条画法规范,还有可以直接拿去用的 prompt 模板和真实业务例子。

看教程
